叶巴滩水电站2号机组转子吊装
来源:水电七局 作者:吴明辰 时间:2026-04-09 字体:[ ] 分享:

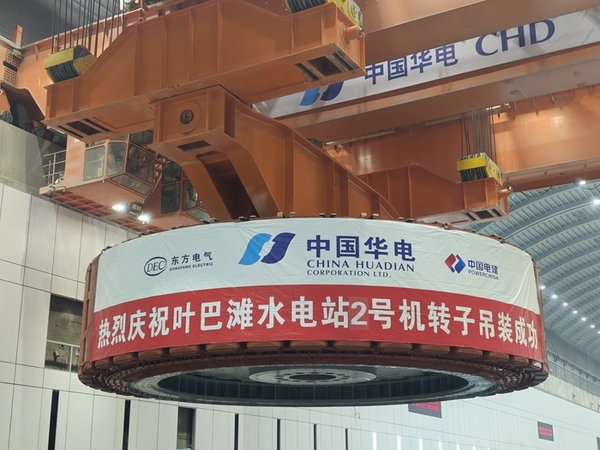

4月5日,叶巴滩水电站第4台(2号)机组转子顺利吊装就位,为全面实现投产发电目标奠定基础。

2号机组转子由转子中心体、扇形支臂和磁轭三部分组成,整体直径12616毫米,高度3220毫米,起吊总重量达1085吨。吊装前,项目部对转子吊装作业进行安全技术交底,联合业主、监理对主厂房桥机进行全面检查,采用厂家提供的专业吊具顺利完成2号机组转子吊装。

叶巴滩水电站是国家“十四五”规划重点工程,是实现“双碳”目标的重要支撑项目。水电七局分局承担全部机组的机电安装任务,现已完成5台机组定子下线试验及吊装就位,4台机组转子吊装就位,后续将持续优质高效完成各节点目标。
