清洁能源润天山 光明万里照边疆--新疆霍尔古吐水电站首部枢纽大坝封顶纪实
来源:水电十五局 作者:宋婷 张博奇 时间:2025-09-28 字体:[ ] 分享:

初秋时节,天山深处白雪映照的群峰静谧而雄伟。峡谷间,机械轰鸣与河水奔腾交织,奏响霍尔古吐水电站建设的新时代壮丽乐章,水电十五局承建的新疆霍尔古吐水电站首部枢纽大坝在此刻顺利封顶。

正值大干高峰期,霍尔古吐项目,这座位于新疆巴州和静县开都河流域中游、规划中的“两库七级”水电梯级中的第三个电站,肩负着国家能源战略与民生希望,正如火如荼地推进着,它凝聚着九游会J9官方网站人的智慧与汗水,逐步从蓝图变为现实。

攻坚克难抢开局

霍尔古吐水电站的建设原定于2022年10月破土动工,但受其他因素影响,开工日期被推迟到2023年4月,较原计划滞后6个多月。“要保证2025年10月具备下闸蓄水条件,就得紧搭台子,重唱戏,重新做部署安排。”项目负责人朱锋在回忆项目刚进场时说道。

项目部组建后,全体职工立刻投入紧张工作,奔波于各临时营地,查看原始地形、弃渣场、砂石系统、拌和系统等区域位置。

当时正值寒冬,天气严寒、海拔较高,积雪还尚未完全融化,大家身着厚厚的棉大衣,在崎岖山路上徒步勘察,一路奔忙下来,汗水浸透衣衫,头上、身上却沾满雪花,冷意与暖意交织成建设者的初心答卷。

回到会议室后,项目负责人目光坚定地对众人说:“今天这一路下来都是值得的,大家撸起袖子加油干,一定要在4月1日开工,以开局就是冲刺的劲头干好工程!”随后,项目部迅速召开会议,精心部署各项开工准备工作,从人员分工到物资调配,每一个环节都细化落实。

开都河源出天山,流注博斯腾湖。河长千里有余,中游河段奔流在人迹罕至的高山峡谷之中,波涛汹涌有如万马奔腾,而霍尔古吐水电站首部枢纽更是临河而建。

每年5月份开始,高温产生的融冰雪洪水和夏季强对流天气引起的暴雨洪水叠加,形成对水利工程最具威胁的混合型洪水。经过一个多月的日夜奋战,项目部全体人员众志成城、团结一心,成功排除所有阻碍,如期实现2023年4月1日开工的目标,为工程建设打响“开门红”。

科技赋能破难关

工程建设过程中,复杂地质条件成为最大“拦路虎”。霍尔古吐项目在洞室开挖时,频繁出现夹层、渗水、断层、岩体完整性差、塌方掉块等现象,施工多次陷入举步维艰的困境。一些有着十几年施工经验的现场老师傅感慨:“打了十几年的钻,从来没遇到围岩条件这么差的!”

为破解施工安全与效率难题,水电十五局霍尔古吐项目部积极联合建设、设计、监理单位召开专题会议,共同商议解决方案。经过反复研讨与实践,项目部创新采用多臂钻机、地质超前预报、环保型爆破技术等先进手段,减少了洞内作业人数,提高了施工中的安全性,精准研判前方围岩变化和富水情况,一旦发现地质缺陷,立即采用钢拱架与系统支护组合方式加强支护,有效提升施工效率与安全性。

安全总监始终将安全放在首位,日常工作中时常严肃地对管理人员强调:“安全无小事,安全工作要做细、做扎实。”在他的带领下,项目部建立健全安全管理制度,定期开展安全培训与隐患排查,将安全理念深植于每一道工序、每一位职工心中。

与此同时,水电十五局建设者们也迎难而上,以“奋斗有我”的责任担当与 “只争朝夕”的使命情怀,凝聚起攻克难关的磅礴伟力。针对持续降雨给施工带来的影响,团队迅速架设强化排水系统,安排人员 24 小时轮班监控,实时应对雨水引发的各类风险,有效抵御恶劣天气侵袭。在工程推进中,项目团队强化科技赋能,通过科学优化施工组织方案、加强超前地质预报与围岩变形监测,为工程质量、安全与进度提供坚实保障。

在全体建设者的不懈努力下,一系列关键节点目标相继顺利实现。

2023年9月16日,首部枢纽工程实现一期截流,标志着工程建设取得重大进展。

2023年11月13日,首部枢纽工程泄洪闸首仓混凝土开仓浇筑。为二期导流奠定了坚实基础。

2024年7月12日,霍尔古吐水电站发电引水隧洞顺利贯通。

2024年8月12日,霍尔古吐水电站导流洞顺利贯通。

2025年6月4日,首部枢纽工程其关键施工项目引水隧洞衬砌混凝土浇筑单月突破五十四仓,再次刷新该隧洞衬砌混凝土浇筑以来的历史记录,为首部枢纽工程具备下闸蓄水条件重大节点目标奠定了坚实的基础。

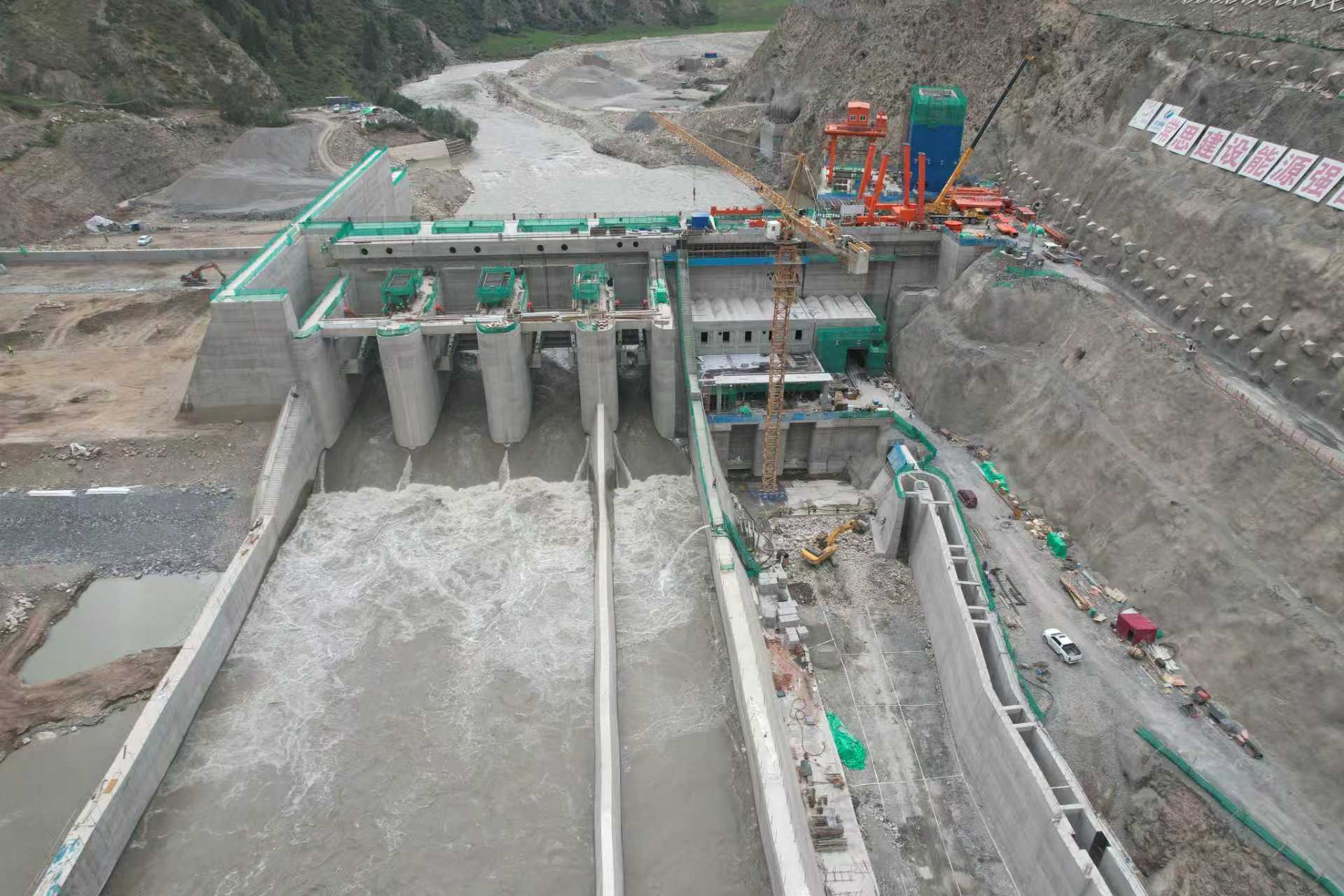

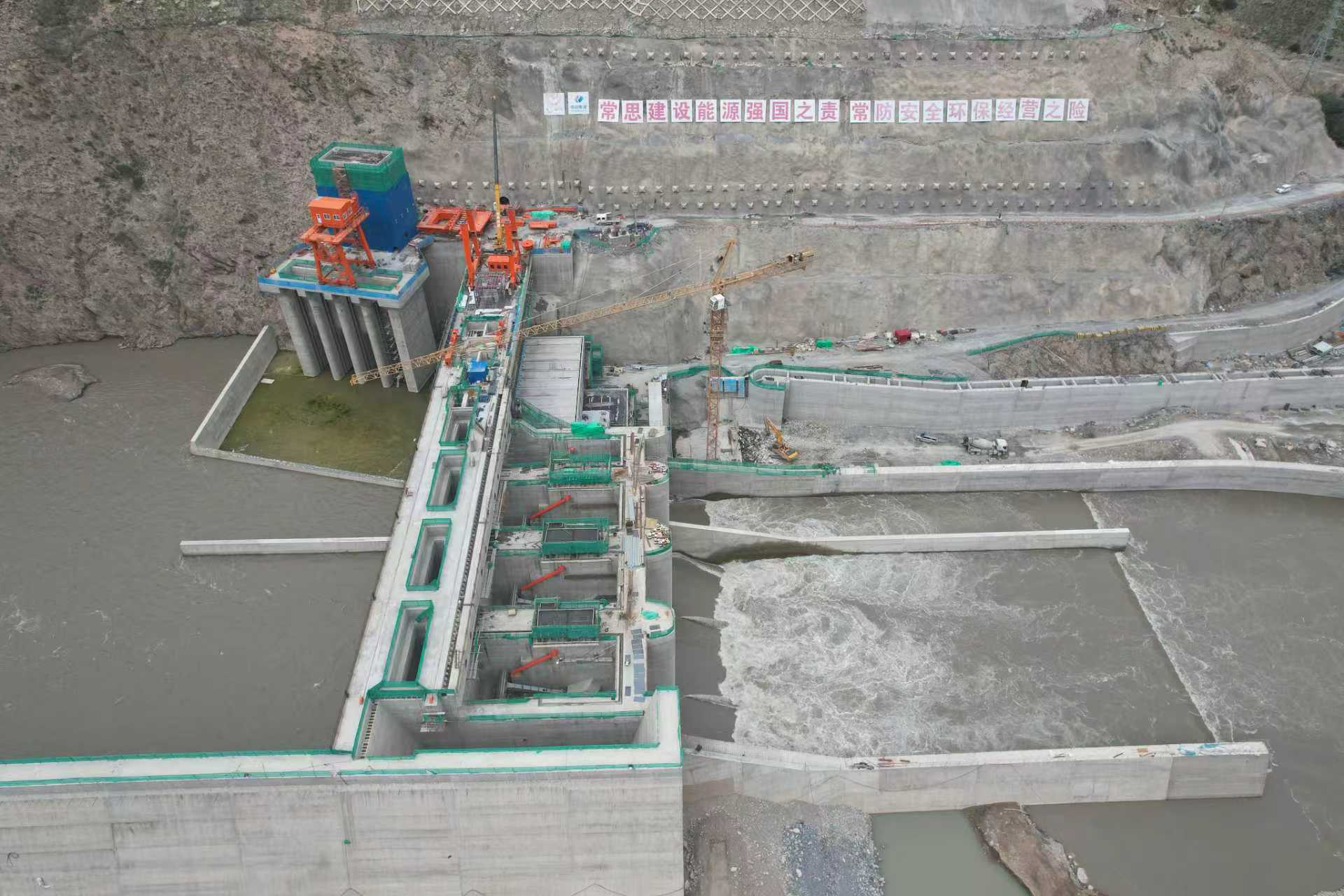

2025年9月15日,霍尔古吐水电站首部枢纽工程项目大坝填筑作业顺利完成封顶。这一关键节点的达成,为工程后续按期实现下闸蓄水目标铺平了道路,也标志着该项目建设迈入新阶段。

每一个阶段的成果都来之不易,背后是建设者们在高原雨雪中的执着坚守,是技术人员精益求精的方案优化。正如项目负责人所言:“九游会J9·[china]官方网站-真人游戏第一品牌要在此继续发扬自强不息、勇于超越的企业精神,啃下更多‘硬骨头’。”

守绿护蓝践初心

霍尔古吐水电站所在地生态资源极为丰富,地处天山南坡中段山地草原生态功能区,这里冰川发育,是众多河流的源头,分布着芦苇湿地和全国最大的淡水内陆湖,不仅是巴州重要的供水水源地,更是野生动物的乐园,“熊出没”“狼来了”的场景在施工区域周边时有发生。

因此,守护生态环境、实现绿色施工,成为工程建设的重要使命。中国水电十五局始终将“绿水青山就是金山银山”理念贯穿工程设计与建设全过程,从源头把控到施工管理,全方位守护项目的绿色底色。

在工程设计阶段,建设团队便将生态保护理念融入方案规划,通过科学设计最大限度降低工程对周边环境的影响。为完整保留两岸生态系统,工程创新性采用长引水开发方案,将坝址下移1.5千米,并降低正常蓄水位9米,有效减少水库淹没范围,保护区域内的植被与野生动物栖息地。

同时,推行碱骨料反应抑制措施,对施工开挖料进行再利用,大幅减少弃碴产生量,降低对土地资源的占用与破坏。

此外,设计方案中同步规划过鱼通道、生态机组坝段,保障河流生态连通性与鱼类洄游需求;设置完善的截水沟、排水沟系统,严格控制施工污水排放,实现工程安全建设与生态环境保护的无缝衔接。

项目还注重生态环保理念的宣传与践行,定期组织职工开展节约能源与生态环境保护培训,提升全员环保意识;积极开展“减塑捡塑”等环保活动,组织职工清理施工区域及周边的塑料垃圾,维护区域生态环境整洁。这些举措不仅有效保护了当地生态环境,保持了“晴山如黛水如蓝,波净天澄翠满潭”的优美景致,更赢得了当地牧民的高度认可与赞扬,他们纷纷表示:“水电十五局里面是一群爱护环境,做实事的人!”通过设计源头把控与施工精细管理,霍尔古吐水电站项目实现了清洁能源发展与生态保护的辩证统一,让“绿水青山”与“金山银山”在这片热土上同频共振。

三年多的霍尔古吐工程建设历程,铭刻着无数建设者的奋斗足迹。从2023年4月的奠基开工,到2024年全面攻坚的号角吹响,再到2025 年冲刺阶段的日夜兼程,建设者们以工地为家,以奋斗为荣。他们中,有人为了赶工期推迟了期盼已久的婚期,有人因坚守岗位错过了孩子呱呱坠地的珍贵瞬间,更有人将简陋的工地板房精心布置成温馨的“临时家园”。他们用实际行动深刻诠释了新时代 “九游会J9官方网站铁军精神”的内涵—那是勇于担当的责任感,是甘于奉献的无私情怀,是攻坚克难的坚定信念。

大漠无边垂夕阳,遍洒金光;开都河奔腾激昂,浩浩汤汤。霍尔古吐水电站如一颗耀眼的“明珠”,巍然屹立,将奔流不息的雪山水转化为源源不断的“绿色”能源,输送到千家万户。
